Luft-Wasser-Wärmepumpe für Reihenhaus von 1963

Nach umfassenden Recherchen und einem Sanierungsfahrplan haben wir eine Luft-Wasser-Wärmepumpe als Ersatz für die bestehende Gasheizung installiert.

Das Mittelreihenhaus aus dem Jahr 1963 wurde bereits 2010 teilsaniert, indem das Dach erneuert und eine Zweifach-Wärmeschutzverglasung installiert wurde. Die bestehende Gasheizung von 1992 sollte ersetzt werden, wobei Alternativen wie Öl- oder Pelletheizungen für uns nicht infrage kamen.

Anfang 2023 ergab eine erste Energieberatung durch die Verbraucherzentrale, dass das Haus angeblich nicht für eine Wärmepumpe geeignet sei. Eigene detaillierte Berechnungen sowie ein geförderter Sanierungsfahrplan zeigten jedoch, dass eine Luft-Wasser-Wärmepumpe umsetzbar wäre. Drei eingeholte Angebote schlugen Inverter-Wärmepumpen mit etwa 11 kW Heizleistung vor, wobei zwei Anbieter einen 200-Liter-Pufferspeicher empfahlen. Ein Anbieter schlug zusätzlich den Austausch der neun alten Gliederheizkörper vor und ein Anbieter war sich unsicher, ob vielleicht eine Hybrid-Anlage oder eine neue Gasheizung besser wären.

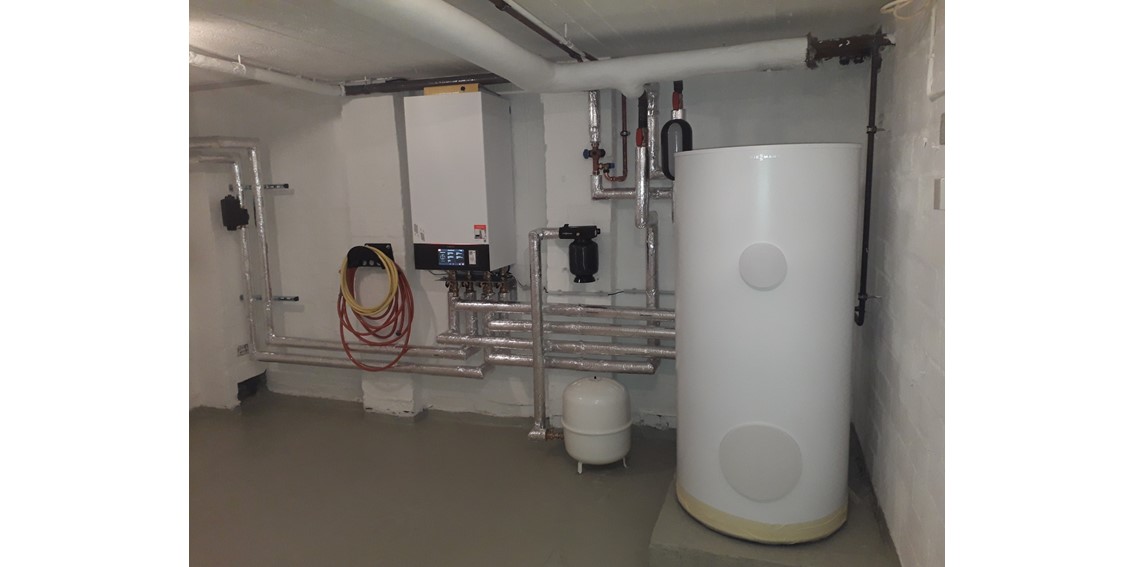

Nach eigenen Abschätzungen wurde entschieden, die Heizkörper nicht zu tauschen, da der zu erwartende Effizienzgewinn nicht wirtschaftlich erschien. Ebenso wurde bewusst auf einen zusätzlichen Pufferspeicher verzichtet, da die Wärmepumpe über einen integrierten Speicher für den Abtaubetrieb verfügt. Ob die Wärmepumpe so zu häufig taktet, muss beobachtet werden.

Aufgrund von Unsicherheiten bei der Förderung und möglichen Lieferverzögerungen wurde der Auftrag schließlich im Frühjahr 2024 erteilt. Die Installation erfolgte im Juni 2024 mit einer KfW-Förderung (Programm 458).

Angaben zum Projekt

Implementer

https://nordlicht2701.bhs@t-online.de
Betriebsdaten vorhanden (ja/nein)
ja

Dauer und Finanzierung

Datum Inbetriebnahme der Wärmepumpe
Dauer der Umsetzung
Individueller Sanierungsfahrplan mit BAFA-Förderung April-Juni 2023, Angebote Mai-Juli 2023, Auftrag und KfW-Antrag April 2024, Durchführung Juni 2024, Antrag auf Auszahlung Dezember 2024, Auszahlung der Fördersumme Ende Januar 2025
Kosten Wärmepumpe (inkl. Einbau)
30965 €
Gesamtkosten (inkl. begleitender Maßnahmen)
33114 €
Fördermittel
16500 €

Eckdaten Gebäude

PLZ Gebäudestandort
22927 Großhansdorf
Gebäudeart
Reihenhaus
Baujahr
1946-1976
Sanierungsstand
Altbau teilsaniert
Beheizte Fäche
135 m²

Herausforderungen

Die Gasheizung von 1992 sollte ersetzt werden. Eine Ölheizung kam nicht in Frage. Eine Pelletheizung schied als Alternative wegen der Kosten und dem Aufwand beim Betrieb aus. Eine Gasheizung wäre aus Umweltgründen und wegen der unsicheren zukünftigen Entwicklung der Gaspreise und der Versorgungslage nur eine Notlösung gewesen.
Wir wählten daher eine Luft-Wasser-Wärmepumpe mit R290 als Kühlmittel, nicht zuletzt wegen der guten Förderung. Unter Berücksichtigung der Förderung betrug der Mehrpreis gegenüber einer Gasheizung ca. 3.000,- €.

Die zentrale Herausforderung bestand darin, eine verlässliche Einschätzung zur Eignung einer Wärmepumpe für das Gebäude zu erhalten. Die Beratungsergebnisse waren widersprüchlich, und auch die Angebote der Fachbetriebe unterschieden sich teils erheblich in der empfohlenen Anlagenauslegung.

Zudem musste der optimale Aufstellort des Außengeräts gefunden werden, um Lärmbelästigungen für die Nachbarn zu vermeiden. Gerade in einem Reihenhaus sind die Abstände zu angrenzenden Gebäuden oft gering, was eine sorgfältige Planung erforderte.

Lösungsansatz

Um eine fundierte Entscheidung zu treffen, wurden alle Beratungsergebnisse kritisch hinterfragt und durch eigene Recherchen ergänzt. Kenntnisse in Physik und Technik erleichterten die Berechnung des Heizwärmebedarfs und die Einschätzung der erforderlichen Wärmepumpenleistung.

Ein wichtiger Schritt war die experimentelle Bestimmung der minimal erforderlichen Vorlauftemperaturen, bevor die alte Gasheizung ersetzt wurde. Dies half, unnötige Sanierungsmaßnahmen zu vermeiden.

Die Außeneinheit der Wärmepumpe wurde in Absprache mit den Nachbarn so positioniert, dass sie ihre Geräusche in Richtung der Straße abstrahlt und diese nicht in Wohn- oder Schlafräume gelangen. Diese Lösung minimierte auch den Platzbedarf im Vorgarten, und die Vor- und Rücklaufrohre konnten möglichst kurz gehalten werden.

Erfahrungen und Ausblick

Die Wärmepumpe läuft bislang zuverlässig. Während der ersten Heizperiode wurde die Vorlauftemperatur sorgfältig optimiert. Eine Nachtabsenkung wird nicht genutzt, um das Wiederaufheizen und damit höhere Stromverbräuche zu vermeiden.

Der hydraulische Abgleich wurde zunächst nur grob durch den Installateur durchgeführt, weshalb die Voreinstellungen der Heizkörperventile nachträglich angepasst wurden.

Der monatliche Stromverbrauch wird über einen separaten Netzstromzähler protokolliert. Der interne Zähler der Wärmepumpe erfasst ausschließlich den Verdichterverbrauch, während Lüfter, Pumpen und Steuerung nicht berücksichtigt werden. Dies erklärt die Differenz zwischen den beiden erfassten Stromverbräuchen.

Die abgegebene Wärmemenge wird ebenfalls über den internen Wärmemengenzähler erfasst, sodass eine vorläufige JAZ ermittelt werden konnte.

Tipps für Dritte

- Gründliche Vorabinformationen sind essenziell. Erfahrungsberichte, Fachpublikationen und Untersuchungen, wie die Wärmepumpen-Studie des Fraunhofer Instituts von 2020, sind hilfreich.

- Angebote kritisch prüfen. Nicht alle Fachbetriebe stellen eine optimal abgestimmte Anlage zusammen – eine eigene Berechnung des Heizbedarfs und der Vorlauftemperaturen kann Kosten sparen.

- Absprache mit Nachbarn frühzeitig führen. Gerade in Reihenhäusern sollten mögliche Lärmbelästigungen durch die Außeneinheit im Vorfeld geklärt werden.

Eckdaten Energie

Heizungsart alt
Gasheizung
Art Brauchwassererwärmung
Zentral
Art der Raumwärmeübergabe
Heizkörper
Energieverbrauch
26810.00 kWh pro Jahr
Vorlauftemperatur (vorher)
56-60 °C °C
Leistung Wärmeerzeuger in kW
21

Steckbrief Wärmepumpe

Wärmequelle
Außenluft
Thermische Leistung
11 kW/h
Elektrische Leistung
4 kW/h
Saisonale Leistungszahl SCOP
3,93
Maßnahmen Heizsystem
Maßnahmen Heizsystem
Hydraulischer Abgleich

Betriebsdaten

Vorlauftemperatur (neu)
55 °C
kWh pro Jahr
Bilanzgrenze der berechneten JAZ
Stromaufnahme der Wärmepumpe und Wärmeabgabe an die Speicher (JAZ1)
Erläuterungen
Bisher liegen nur Werte für die 6 Monate 1.8.24 - 31.1.25 vor:

Wärmeerzeugung (interner Zähler): 11.965 kWh
Stromverbrauch (interner Zähler): 2.353 kWh
Stromverbrauch (Netzzähler): 2.948 kWh
Vorläufige JAZ: 4,06/5,08

Die alte Gasheizung verbrauchte im Mittel der Jahre 2022-2023 für den gleichen Zeitraum 14.798 kWh, was unter Berücksichtigung der Verluste recht gut zu dem Wärmewert passt.

Die JAZ wurde berechnet und beinhaltet die Stromaufnahme der Wärmepumpe.
